Legge 241/90 e pratiche edilizie - regole e tempi

Antimo Sorrentino

Antimo Sorrentino

|

20 maggio 2026

Schema del procedimento amministrativo, con atti che portano a un provvedimento. La legge 241/90 disciplina questi processi.
Quando un intervento edilizio, un’autorizzazione o una pratica per un impianto resta fermo negli uffici, capire le regole del procedimento amministrativo diventa essenziale. La legge 241/90 stabilisce tempi, responsabilità, partecipazione del cittadino, accesso agli atti e strumenti di semplificazione come SCIA e conferenza di servizi. In questa guida chiarisco cosa può aspettarsi un professionista o un privato e quali errori evitare.

Le regole che incidono davvero sulle pratiche amministrative

  • Termine ordinario di 30 giorni quando non è previsto un termine diverso per il procedimento.
  • Ogni pratica deve avere un responsabile del procedimento facilmente individuabile.
  • Il provvedimento finale deve essere motivato, soprattutto quando limita o nega una richiesta.
  • L’accesso agli atti richiede un interesse diretto, concreto e attuale.
  • La SCIA consente spesso di iniziare subito l’attività, ma non si applica ai casi esclusi dalla legge.

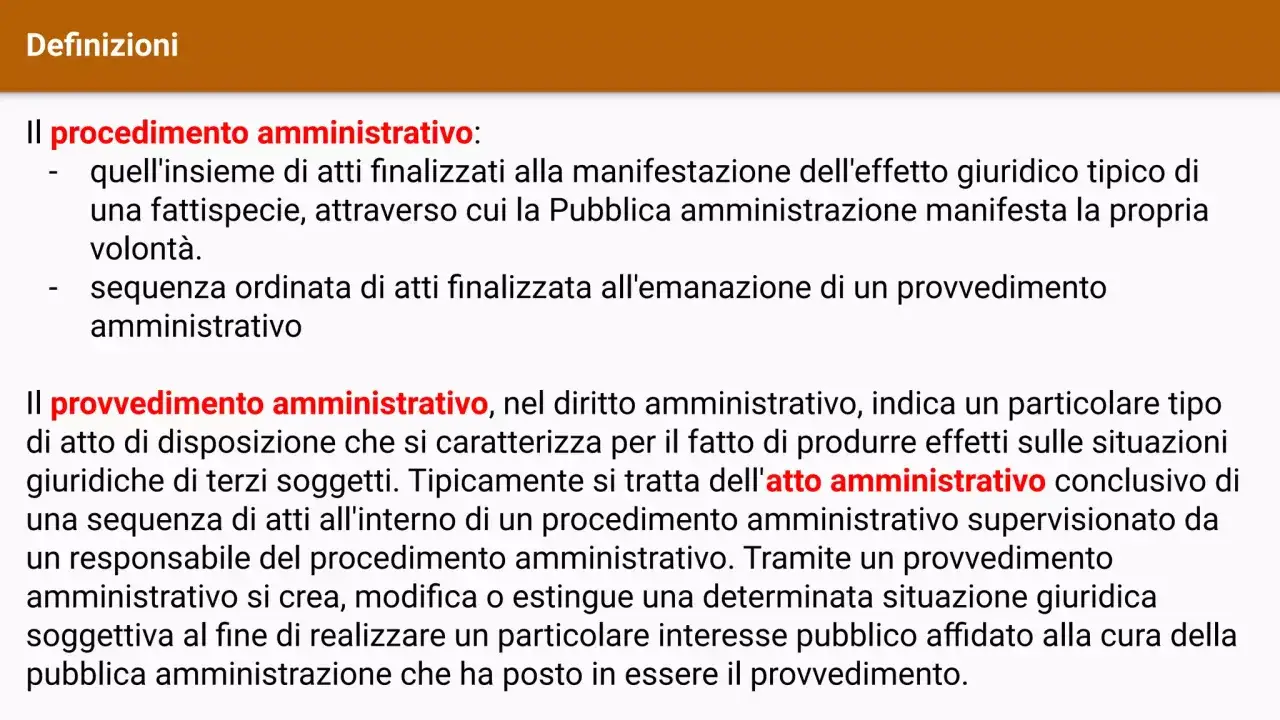

Definizioni: procedimento amministrativo e provvedimento amministrativo, concetti chiave della legge 241/90.

Che cosa disciplina la legge sul procedimento amministrativo

La legge 7 agosto 1990, n. 241 non è una norma riservata agli uffici pubblici. Ogni volta che si presenta una richiesta a un Comune, a una Regione o a un’altra amministrazione, i suoi principi influenzano il modo in cui la pratica deve essere istruita e conclusa.

L’attività amministrativa deve seguire criteri di economicità, efficacia, imparzialità, pubblicità e trasparenza. Per chi lavora nell’edilizia o negli impianti, questo significa poter ricostruire il percorso della pratica, sapere chi la gestisce e conoscere le ragioni di una decisione.

La norma non sostituisce le discipline speciali. Un permesso di costruire resta regolato soprattutto dal testo unico dell’edilizia, mentre autorizzazioni paesaggistiche, prevenzione incendi, vincoli ambientali e sicurezza degli impianti seguono regole proprie. La legge sul procedimento funziona come una cornice generale che organizza il rapporto con l’amministrazione.

Tempi, responsabile e obbligo di concludere la pratica

Quando il procedimento nasce da una domanda del privato o deve essere avviato d’ufficio, l’amministrazione ha il dovere di concluderlo con un provvedimento espresso. In assenza di un termine specifico, per le amministrazioni statali e gli enti pubblici nazionali il riferimento ordinario è di 30 giorni.

Il termine può essere diverso se una norma o un regolamento stabilisce una durata specifica. Molti procedimenti complessi possono arrivare a 90 giorni e, nei casi più articolati, superare questa soglia secondo le condizioni previste dalla disciplina applicabile. Per questo controllo sempre il regolamento dell’ente e la scheda del procedimento, invece di affidarmi a un termine generico.

Il conteggio parte normalmente dalla ricezione dell’istanza completa. Una richiesta incompleta, una sospensione prevista dalla legge o la necessità di acquisire valutazioni tecniche possono incidere sui tempi, ma l’amministrazione non può trasformare ogni difficoltà organizzativa in un’attesa indefinita.

Il ruolo del responsabile del procedimento

L’unità organizzativa competente deve essere individuata e, quando possibile, il richiedente deve sapere chi segue l’istruttoria. Il responsabile verifica i presupposti, raccoglie documenti, chiede integrazioni, cura le comunicazioni e propone o adotta il provvedimento finale secondo le competenze dell’ufficio.

In una pratica edilizia questo riferimento è utile per capire se manca un elaborato, se occorre un parere esterno o se il fascicolo è semplicemente in attesa di una firma. Una telefonata generica alla segreteria raramente risolve il problema; una richiesta scritta indirizzata al responsabile indicato nell’avvio del procedimento lascia invece una traccia verificabile.

Motivazione e partecipazione evitano molte contestazioni

Un provvedimento amministrativo deve spiegare i presupposti di fatto e le ragioni giuridiche che hanno portato alla decisione. Un diniego privo di motivazione concreta non permette al cittadino di capire cosa correggere e rende più difficile valutare un eventuale ricorso.

La comunicazione di avvio del procedimento indica, in genere, l’amministrazione competente, l’oggetto della pratica, il responsabile, il termine di conclusione e le modalità per accedere agli atti. Sono informazioni semplici, ma spesso fanno la differenza quando la pratica coinvolge più uffici.

Gli interessati possono presentare memorie, osservazioni e documenti. L’amministrazione deve valutarli, anche se non è obbligata ad accoglierli. Il punto importante è che la partecipazione deve incidere sull’istruttoria e non ridursi a un passaggio puramente formale.

Il preavviso di rigetto

Nei procedimenti avviati su richiesta del privato, prima di adottare un diniego l’ufficio deve comunicare i motivi che impediscono l’accoglimento della domanda, salvo le esclusioni previste per specifiche procedure. Il richiedente ha 10 giorni dal ricevimento per inviare osservazioni e documenti.

Questo passaggio è particolarmente utile per correggere un errore progettuale, chiarire un requisito o dimostrare che un documento è già presente nel fascicolo. Io lo considero una vera possibilità di recupero della pratica, non una semplice formalità. Le osservazioni devono però rispondere punto per punto ai motivi ostativi, senza limitarsi a ripetere la richiesta iniziale.

Accesso agli atti e trasparenza nella pratica

Il diritto di accesso consente di esaminare ed estrarre copia dei documenti amministrativi. Non basta una curiosità generica: occorre dimostrare un interesse diretto, concreto e attuale, collegato a una situazione giuridicamente tutelata.

Un proprietario può, per esempio, chiedere gli atti relativi a un procedimento che incide sul proprio immobile. Un’impresa può avere interesse a conoscere documenti di una gara o di un’autorizzazione che coinvolge la propria posizione. La richiesta deve identificare con sufficiente precisione i documenti e spiegare il collegamento con l’interesse del richiedente.

La domanda va presentata all’amministrazione che ha formato il documento o lo detiene stabilmente. L’esame è gratuito, mentre le copie possono comportare il rimborso dei costi di riproduzione, oltre agli eventuali oneri fiscali previsti.

Quando l’accesso può essere limitato

Non tutti i documenti sono accessibili senza limiti. Possono essere esclusi o differiti gli atti coperti da segreto, quelli tutelati da specifiche disposizioni e i documenti la cui divulgazione danneggerebbe interessi pubblici o la riservatezza di terzi.

Se sono presenti controinteressati, l’amministrazione deve considerare anche la loro privacy. Il rifiuto, il differimento o il silenzio possono essere contestati con gli strumenti previsti dalla legge, ma prima di arrivare al ricorso conviene chiedere una risposta scritta e verificare se sia possibile un accesso parziale, con oscuramento dei dati non pertinenti.

L’accesso documentale non va confuso con l’accesso civico. Il primo richiede un interesse qualificato legato ai documenti; il secondo, disciplinato soprattutto dal decreto legislativo 33/2013, risponde a esigenze diverse di pubblicità e controllo sull’attività pubblica.

SCIA, silenzio assenso e conferenza di servizi

La disciplina introduce strumenti che possono ridurre i tempi, ma nessuno di questi elimina la necessità di rispettare i requisiti tecnici. La SCIA, cioè la segnalazione certificata di inizio attività, permette in molti casi di iniziare subito l’attività dalla presentazione della segnalazione completa.

La SCIA deve essere accompagnata dalle dichiarazioni richieste e, quando previsto, dalle attestazioni e asseverazioni di un tecnico abilitato. Nel settore edilizio questo significa predisporre correttamente moduli, elaborati e verifiche urbanistiche, edilizie e tecniche prima dell’invio.

La procedura non vale per ogni intervento. Restano fuori, tra gli altri, diversi casi legati a vincoli ambientali, paesaggistici o culturali, alla pubblica sicurezza e alle costruzioni in zona sismica, oltre alle situazioni escluse dalla normativa speciale. Presentare una SCIA dove serve un permesso o un’autorizzazione può esporre a ordini di sospensione e sanzioni.

Il silenzio assenso non è una regola senza eccezioni

Nei procedimenti a istanza di parte, il silenzio dell’amministrazione può equivalere all’accoglimento quando la legge lo prevede e l’ufficio non comunica un diniego entro il termine. Prima di considerare acquisito il titolo, bisogna però verificare la materia e le eventuali esclusioni.

Il silenzio assenso non opera automaticamente in settori delicati come patrimonio culturale e paesaggistico, ambiente, pubblica sicurezza, salute e pubblica incolumità, oltre agli altri casi indicati dalla legge. Per una pratica tecnica io conservo sempre la ricevuta di presentazione, la prova della completezza e il calcolo del termine, perché la documentazione del procedimento è spesso decisiva.

Leggi anche: Scala interna in casa - misure, sicurezza e permessi

Quando serve la conferenza di servizi

Se per decidere servono più pareri, nulla osta o atti di assenso di amministrazioni diverse, può essere utilizzata la conferenza di servizi. Il suo obiettivo è concentrare in un unico percorso valutazioni che altrimenti procederebbero separatamente.

È uno strumento utile per interventi con profili urbanistici, ambientali, sanitari o infrastrutturali. Non significa però che tutti i vincoli scompaiano: ogni amministrazione conserva il compito di valutare gli interessi di propria competenza e il progetto deve rimanere conforme alle norme speciali.

Come gestire una pratica senza perdere tempo

La qualità della domanda iniziale incide spesso più delle sollecitazioni inviate dopo. Una pratica completa consente all’ufficio di avviare davvero l’istruttoria, mentre documenti mancanti o incoerenti possono fermare il procedimento e generare richieste di integrazione.

  1. Individuare il titolo corretto, distinguendo tra comunicazione, SCIA, autorizzazione, nulla osta e permesso.
  2. Controllare il regolamento dell’ente e il termine ufficiale del procedimento.
  3. Preparare moduli, relazioni, elaborati grafici, asseverazioni e ricevute in formato richiesto.
  4. Inviare la pratica tramite il canale previsto, spesso telematico, e conservare la ricevuta di protocollazione.
  5. Seguire le comunicazioni dell’ufficio e rispondere alle integrazioni entro il termine indicato.
  6. In caso di ritardo, chiedere per iscritto lo stato della pratica al responsabile del procedimento.
L’errore più comune è confondere la data di invio con la certezza dell’esito. La ricevuta dimostra che l’istanza è stata presentata, ma non prova da sola che siano soddisfatti tutti i requisiti. Per questo, nei lavori edilizi e impiantistici, faccio verificare prima la coerenza tra progetto, titolo amministrativo e normativa tecnica.

Un altro errore frequente consiste nel contare i giorni senza considerare il tipo di procedimento. Il termine di una SCIA, quello di un’autorizzazione espressa e quello di una conferenza di servizi hanno logiche diverse. Se il caso coinvolge vincoli o più enti, una valutazione professionale può evitare costi molto superiori a quelli di una verifica preventiva.

Il controllo finale che protegge davvero il lavoro

La legge sul procedimento amministrativo offre strumenti concreti per ottenere tempi chiari, conoscere il responsabile, partecipare all’istruttoria e accedere ai documenti. Non garantisce però l’approvazione di una pratica: la decisione dipende dalla conformità urbanistica, tecnica e amministrativa dell’intervento.

Prima di iniziare un’opera o un’attività, verifico sempre tre elementi: titolo necessario, documentazione completa e termine applicabile. Se uno di questi manca, il rischio non è soltanto il ritardo, ma anche l’avvio di lavori senza il presupposto corretto.

Per le pratiche semplici basta spesso una buona organizzazione documentale. Quando entrano in gioco vincoli, più amministrazioni o possibili dinieghi, conviene invece affiancare al tecnico di progetto una verifica amministrativa mirata, così da trasformare la trasparenza prevista dalla legge in una tutela concreta.

Questo articolo ha carattere esclusivamente informativo ed educativo. Il materiale è stato elaborato con il supporto di moderni strumenti analitici e linguistici (IA). Prima di prendere una decisione, consulta un esperto.

Domande frequenti

In assenza di un termine specifico, il riferimento ordinario è di 30 giorni per le amministrazioni statali e gli enti pubblici nazionali. Il termine può arrivare a 90 giorni o superarli nei procedimenti più complessi, secondo la disciplina applicabile. Il conteggio parte normalmente dalla ricezione dell'istanza completa, ma sospensioni e richieste previste dalla legge possono incidere sui tempi.

È necessario dimostrare un interesse diretto, concreto e attuale collegato a una situazione giuridicamente tutelata. La richiesta deve identificare con sufficiente precisione i documenti e spiegare il collegamento con l'interesse del richiedente. In presenza di dati di terzi, si può verificare la possibilità di un accesso parziale con oscuramento delle informazioni non pertinenti.

La SCIA consente spesso di iniziare l'attività dalla presentazione della segnalazione completa, corredata dalle dichiarazioni, attestazioni e asseverazioni richieste. Non si applica però a tutti gli interventi: sono esclusi, tra gli altri, diversi casi con vincoli ambientali, paesaggistici o culturali, pubblica sicurezza e costruzioni in zona sismica. Prima dell'invio occorre quindi verificare il titolo corretto e la documentazione tecnica necessaria.

Nei procedimenti avviati su richiesta del privato, il richiedente dispone di 10 giorni dal ricevimento per inviare osservazioni e documenti, salvo le esclusioni previste. La risposta dovrebbe affrontare punto per punto i motivi ostativi, correggendo eventuali errori progettuali, chiarendo i requisiti o dimostrando che i documenti richiesti sono già nel fascicolo.
Valuta l'articolo

Media: 0.0 / 5 · 0 valutazioni

Tag

scia accesso agli atti silenzio assenso conferenza di servizi preavviso di rigetto

Condividi post

Autor Antimo Sorrentino
Antimo Sorrentino
Mi chiamo Antimo Sorrentino e da 4 anni mi dedico con interesse al mondo dell'edilizia e degli impianti, con un occhio di riguardo alle normative tecniche. La mia passione è sempre stata quella di rendere accessibili argomenti complessi, aiutando chi legge a navigare tra le sfumature delle leggi e le soluzioni impiantistiche. Sul sito prysmiancableapp.it, il mio obiettivo è offrire contenuti chiari e affidabili, frutto di un'attenta ricerca e di un confronto costante con le novità del settore, per fornire a professionisti e appassionati le informazioni più aggiornate e utili.
