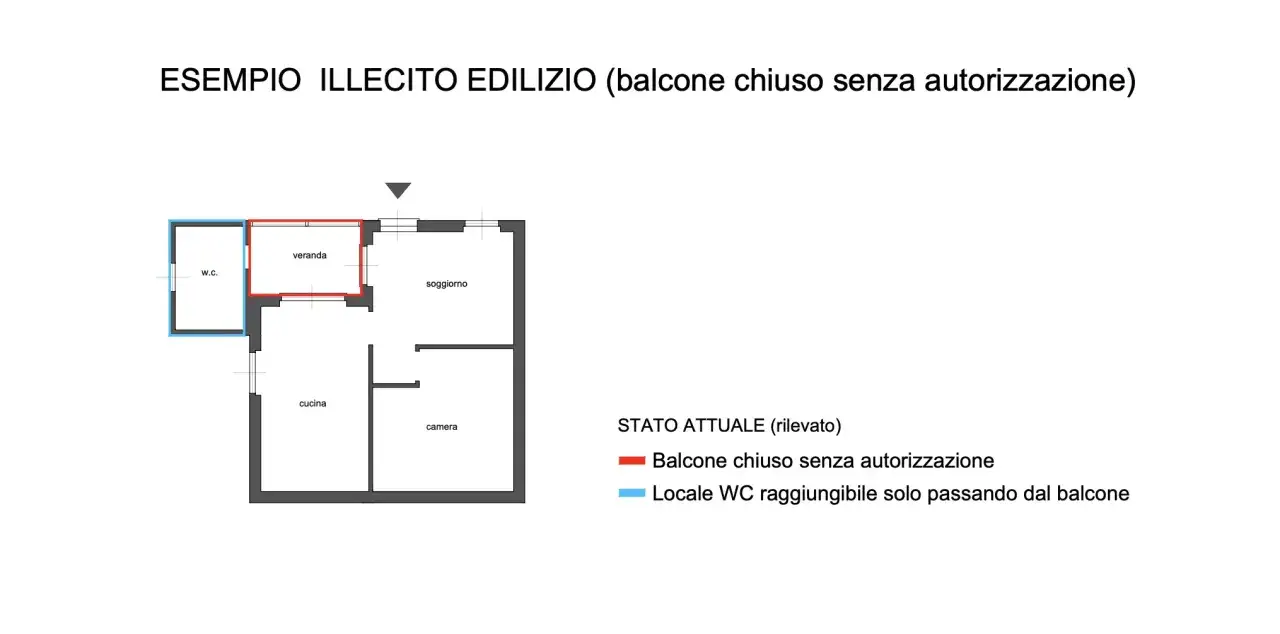

Quando si scoprono modifiche interne senza autorizzazione, il problema non riguarda soltanto una planimetria diversa da quella depositata. Bisogna capire quale titolo edilizio sarebbe servito, quali sanzioni possono applicarsi e se l’intervento può essere regolarizzato senza demolire. In questa guida chiarisco i casi più comuni, con particolare attenzione a CILA, SCIA, catasto, impianti e compravendita.
La regola pratica per capire come muoversi
- Non tutte le opere interne richiedono lo stesso titolo: si va dall’edilizia libera alla CILA, fino alla SCIA o al permesso di costruire.
- La CILA omessa costa normalmente 1.000 euro, ridotti a un terzo se la comunicazione viene presentata spontaneamente mentre i lavori sono ancora in corso.
- Il catasto non sana l’abuso edilizio: aggiornare la planimetria non sostituisce la regolarizzazione presso il Comune.
- La sanatoria è possibile solo in casi precisi e richiede una verifica tecnica dello stato legittimo dell’immobile.
- Impianti, strutture, agibilità e vincoli possono richiedere adempimenti aggiuntivi rispetto alla sola pratica edilizia.

Quando una modifica interna richiede un titolo edilizio
La prima distinzione da fare riguarda la natura dell’opera. Spostare una parete non portante, modificare la distribuzione del bagno o creare un nuovo vano non equivale a tinteggiare casa. Nel primo caso può servire una pratica edilizia, nel secondo si tratta normalmente di manutenzione ordinaria in edilizia libera.
| Tipo di intervento | Titolo normalmente necessario | Attenzione a |
|---|---|---|
| Tinteggiatura, sostituzione delle finiture, rifacimento dei pavimenti | Edilizia libera | Eventuali vincoli e parti comuni |
| Spostamento o demolizione di tramezzi non portanti senza aumento di volume | CILA | Conformità urbanistica, igiene, sicurezza e impianti |
| Interventi su muri portanti o altri elementi strutturali | SCIA o altro titolo previsto dalla normativa regionale | Deposito o autorizzazione sismica |
| Aumento di superficie o volume, modifica rilevante della sagoma o della destinazione d’uso | SCIA alternativa o permesso di costruire | Strumenti urbanistici comunali e vincoli |
La CILA, cioè la comunicazione di inizio lavori asseverata, viene predisposta da un tecnico abilitato. Il professionista dichiara che l’intervento rispetta gli strumenti urbanistici e che non interessa le parti strutturali dell’edificio. Non è quindi una semplice formalità da compilare a posteriori.
Anche una parete apparentemente leggera può nascondere pilastri, travi o setti portanti. Per questo io non mi affiderei mai soltanto alla valutazione dell’impresa: prima di demolire, farei esaminare gli elaborati strutturali e lo stato dei luoghi.
Le opere interne che sembrano semplici ma non lo sono
Lo spostamento della cucina può coinvolgere scarichi, ventilazione, gas e requisiti igienico-sanitari. La trasformazione di una camera in bagno può modificare l’agibilità dell’unità immobiliare. La chiusura di una porta o l’apertura di un nuovo passaggio può incidere sulla sicurezza antincendio o sui diritti degli altri condomini.
La pratica corretta dipende quindi dall’insieme dei lavori, non dal singolo gesto materiale. Una ristrutturazione composta da molte opere minori può richiedere un titolo più impegnativo rispetto a quello che si immaginava osservando soltanto le finiture.
Cosa rischia chi ha già eseguito i lavori
Un intervento interno non autorizzato non produce sempre automaticamente un ordine di demolizione, ma non è nemmeno privo di conseguenze. Il Comune può contestare l’abuso, chiedere il ripristino, applicare una sanzione e bloccare eventuali nuove pratiche fino alla definizione della situazione.
Nel caso tipico di lavori soggetti a CILA, la mancata comunicazione comporta una sanzione amministrativa di 1.000 euro. Se il proprietario regolarizza spontaneamente mentre i lavori sono ancora in corso, l’importo può essere ridotto di due terzi, arrivando a circa 333 euro.
La situazione cambia quando l’intervento richiedeva una SCIA, coinvolgeva la struttura o produceva una difformità più importante. In questi casi possono entrare in gioco sanzioni calcolate sull’aumento del valore dell’immobile, con importi che variano secondo il tipo di abuso e la procedura applicabile.
Il problema emerge spesso al momento della vendita. Il notaio non verifica soltanto che esista una planimetria catastale aggiornata, mentre l’acquirente e la banca possono chiedere una relazione di conformità urbanistica e catastale. Una difformità interna non risolta può quindi ritardare il rogito, complicare il mutuo o ridurre il potere contrattuale del venditore.
La planimetria catastale non è una sanatoria
Questo è l’equivoco che incontro più spesso. Se una planimetria catastale rappresenta già la nuova distribuzione, ciò dimostra soltanto che il dato catastale è stato aggiornato. Non dimostra che il Comune abbia autorizzato i lavori.
Al contrario, una planimetria non aggiornata può essere un ulteriore problema, ma la correzione catastale deve arrivare dopo aver chiarito la posizione edilizia. Presentare un DOCFA senza verificare i titoli precedenti rischia di rendere più evidente una difformità senza risolverla.
Come regolarizzare una distribuzione interna già realizzata
La regolarizzazione parte sempre da un accesso agli atti comunali. Il tecnico deve ricostruire lo stato legittimo dell’immobile, cioè confrontare la situazione attuale con i titoli edilizi, le planimetrie depositate e la documentazione che prova l’epoca dei lavori.- Raccogliere i documenti del proprietario, gli atti di acquisto, le vecchie planimetrie, le autorizzazioni e le eventuali pratiche edilizie.
- Misurare l’immobile e rappresentare con precisione muri, porte, finestre, impianti e destinazione dei locali.
- Verificare la struttura per escludere interventi su elementi portanti o opere soggette alla normativa sismica.
- Confrontare passato e presente con regolamento edilizio, norme igieniche, requisiti di sicurezza e disciplina regionale.
- Scegliere la procedura corretta tra CILA tardiva, SCIA in sanatoria, accertamento di conformità o ripristino.
CILA tardiva
Quando i lavori erano soggetti soltanto a CILA e risultano conformi alle regole edilizie, il tecnico può valutare una comunicazione tardiva. È la soluzione più semplice, ma non va usata per coprire interventi strutturali, aumenti di volume o cambi di destinazione d’uso.
Il Comune può comunque richiedere documenti aggiuntivi e verificare che gli impianti, i requisiti igienici e la sicurezza siano rispettati. La CILA tardiva regolarizza l’omissione della comunicazione, non trasforma in lecita un’opera che sarebbe stata vietata.
SCIA in sanatoria e accertamento di conformità
Per alcune difformità parziali o per interventi eseguiti in assenza o difformità dalla SCIA, il Testo unico dell’edilizia prevede la procedura dell’articolo 36-bis. La verifica non è automatica e deve essere asseverata da un professionista.
La regola oggi è più articolata rispetto alla tradizionale doppia conformità. In determinate ipotesi l’intervento deve rispettare la disciplina urbanistica vigente al momento della domanda e i requisiti edilizi vigenti quando i lavori sono stati realizzati. Il Comune può anche imporre opere integrative per sicurezza, igiene, efficienza energetica o accessibilità.Le sanzioni non hanno un importo unico. Per alcune SCIA in sanatoria possono collocarsi tra 1.032 e 10.328 euro, mentre nei casi di conformità piena ai due momenti temporali possono essere applicati importi tra 516 e 5.164 euro. Per difformità più rilevanti collegate a permessi di costruire, la somma può arrivare a importi superiori, in funzione dell’aumento del valore venale.
Prima di presentare la pratica, controllerei anche se l’irregolarità rientra nelle tolleranze esecutive. Per alcuni interventi realizzati entro il 24 maggio 2024, errori di esecuzione, diversa posizione di aperture interne o irregolarità di muri non strutturali possono essere considerati tolleranze, ma solo se rispettano tutte le condizioni previste e non compromettono agibilità e disciplina edilizia. Non è una sanatoria generale.
Leggi anche: Chi deve presentare la SCIA? Regole per attività e lavori
Quando la regolarizzazione non è possibile
Se l’opera contrasta con le norme attuali e con quelle applicabili al momento della realizzazione, oppure presenta problemi strutturali non sanabili, il Comune può negare la pratica. In quel caso può essere necessario ripristinare lo stato autorizzato, rimuovere la parte irregolare o affrontare un procedimento più complesso.
Presentare una dichiarazione tecnica non veritiera è una scelta molto rischiosa. Il professionista risponde delle proprie asseverazioni e una falsa rappresentazione dello stato dei luoghi può produrre conseguenze penali oltre a compromettere la vendita dell’immobile.
Impianti, catasto e condominio richiedono controlli separati
Una modifica interna spesso trascina con sé altri adempimenti. Se durante i lavori sono stati spostati punti luce, tubazioni, apparecchi a gas o scarichi, bisogna verificare la documentazione prevista dal DM 37/2008. La dichiarazione di conformità deve essere rilasciata dall’impresa abilitata per gli impianti interessati.Quando la ditta non esiste più o la documentazione è irreperibile, in alcuni casi il tecnico può valutare una dichiarazione di rispondenza. Non è però un documento sostitutivo sempre disponibile: dipende dall’epoca dell’impianto, dal tipo di intervento e dalle verifiche effettivamente eseguibili.
La variazione catastale va presentata quando la distribuzione o i dati dell’unità immobiliare lo richiedono. Il nuovo disegno deve rappresentare lo stato realmente regolare, non una versione comoda per superare il controllo. La mia regola è semplice: prima Comune, poi catasto, salvo i casi in cui il tecnico individui un ordine diverso imposto dalla procedura.
In condominio bisogna inoltre controllare il regolamento e l’eventuale coinvolgimento di parti comuni. Un tramezzo interno può essere privato, mentre una colonna di scarico, una canna fumaria, una struttura portante o una facciata appartengono alla sfera condominiale. Il rispetto delle distanze, della stabilità e dei diritti degli altri proprietari resta necessario anche quando il Comune accetta la pratica edilizia.
Gli errori che fanno aumentare costi e tempi
Il primo errore è affidarsi alla frase “sono solo lavori interni”. È una descrizione troppo generica per stabilire il titolo corretto. Il secondo è incaricare direttamente l’impresa senza avere una planimetria dello stato autorizzato e un controllo dei muri portanti.
- Confondere catasto e urbanistica, pensando che una planimetria aggiornata elimini ogni irregolarità.
- Presentare una CILA per lavori strutturali che richiedevano calcoli, deposito o autorizzazione sismica.
- Ignorare gli impianti dopo aver spostato cucina, bagno o caldaia.
- Usare la tolleranza come una sanatoria senza verificare data dei lavori, percentuali, agibilità e vincoli.
- Iniziare una compravendita prima della verifica tecnica, scoprendo il problema soltanto pochi giorni prima del rogito.
Per evitare sorprese, chiederei al tecnico una relazione scritta che distingua chiaramente tre elementi: stato legittimo, stato catastale e stato di fatto. Se queste tre rappresentazioni non coincidono, bisogna capire quale sia la causa e quale documento serva per riallinearle.
Come affrontare il problema senza perdere tempo
La soluzione più prudente è sospendere eventuali lavori ancora in corso e incaricare un tecnico abilitato con esperienza in pratiche edilizie e regolarizzazioni. Servono accesso agli atti, rilievo accurato e un confronto tra Comune, catasto, struttura e impianti.
Non esiste una sanatoria universale per le modifiche interne. In molti casi una CILA tardiva risolve un’omissione relativamente semplice; in altri servono SCIA, accertamento di conformità, autorizzazioni sismiche o il ripristino delle opere. La differenza la fa la diagnosi iniziale, non la rapidità con cui si deposita una pratica.
Regolarizzare prima di vendere, chiedere un mutuo o avviare nuovi lavori permette di negoziare con maggiore serenità e di evitare che una parete spostata anni prima diventi un ostacolo molto più costoso da risolvere.
