POS di cantiere - chi lo redige e cosa deve contenere

Gabriele Parisi

Gabriele Parisi

|

28 aprile 2026

Elmetto giallo su un faldone con scritto "PIANO OPERATIVO DI SICUREZZA (POS)" in un cantiere edile in costruzione.

Prima che una squadra inizi a lavorare, non basta avere casco, scarpe antinfortunistiche e attrezzature in ordine. Serve un Piano Operativo di Sicurezza (POS) collegato alle lavorazioni reali, ai rischi del singolo cantiere e alle misure che ogni impresa deve applicare. In questo articolo chiarisco chi deve redigerlo, quando diventa obbligatorio, quali contenuti deve includere e come evitare che resti un documento generico, scollegato dal lavoro quotidiano.

Il POS collega i rischi reali del lavoro alle misure da applicare

  • È un documento specifico per ogni impresa e per ogni cantiere temporaneo o mobile.
  • Deve essere redatto dal datore di lavoro dell’impresa esecutrice prima dell’inizio delle attività.
  • Descrive lavorazioni, rischi, procedure, DPI, attrezzature e gestione delle emergenze.
  • Deve risultare coerente con il PSC e con l’organizzazione effettiva del cantiere.
  • Un modello copiato e non aggiornato può essere formalmente completo, ma inutile durante un controllo o un’emergenza.

Che cos’è davvero il POS di cantiere

Nel linguaggio della sicurezza, POS non indica un terminale per i pagamenti, ma il Piano Operativo di Sicurezza. È il documento con cui l’impresa esecutrice descrive come organizzerà il proprio lavoro e come intende prevenire gli infortuni nel singolo cantiere.

Il riferimento principale è il D.Lgs. 81/2008, in particolare l’articolo 89 e l’Allegato XV. La logica è semplice: il DVR riguarda i rischi dell’azienda in generale, mentre il POS traduce quella valutazione nelle condizioni concrete di un’opera specifica.

Un’impresa che esegue installazioni elettriche, per esempio, dovrà considerare accesso alle aree di lavoro, posa dei cavi, uso di scale o piattaforme, presenza di quadri elettrici, interferenze con altre squadre e procedure per operare in sicurezza. Lo stesso modello non può descrivere correttamente ogni cantiere.

Chi deve redigerlo e quando serve

Il POS deve essere predisposto dal datore di lavoro di ciascuna impresa esecutrice, comprese le imprese che lavorano in subappalto. Ogni azienda deve quindi produrre il proprio documento, riferito alle attività che svolgerà materialmente.

La redazione deve avvenire prima dell’inizio dei lavori e prima dell’ingresso operativo dell’impresa nel cantiere. Il documento viene trasmesso secondo le procedure previste dal cantiere e deve essere disponibile per le verifiche del coordinatore per l’esecuzione e degli organi di controllo.

Il caso dei lavoratori autonomi

Il lavoratore autonomo, in quanto tale, non redige un POS perché non agisce come datore di lavoro di un’impresa esecutrice. Deve però rispettare le disposizioni di sicurezza applicabili, utilizzare attrezzature idonee e coordinarsi con l’organizzazione del cantiere.

La situazione cambia quando una ditta individuale ha dipendenti o opera con una propria organizzazione aziendale. In quel caso il titolare assume gli obblighi del datore di lavoro e deve verificare con attenzione quale documentazione sia necessaria.

Quando il POS non è il documento giusto

Non ogni intervento svolto in un luogo di lavoro richiede automaticamente un POS. L’obbligo riguarda i cantieri temporanei o mobili disciplinati dal Titolo IV del D.Lgs. 81/2008. Per attività che non rientrano in questa definizione possono essere necessari altri strumenti, come il DVR aziendale o il DUVRI per la gestione delle interferenze.

Quando esistono dubbi, il criterio più prudente è valutare la natura dell’opera, la presenza di attività edili o di ingegneria civile e il ruolo effettivo dell’impresa. Un documento in più è gestibile; un obbligo ignorato può invece bloccare l’avvio dei lavori e creare responsabilità difficili da ricostruire.

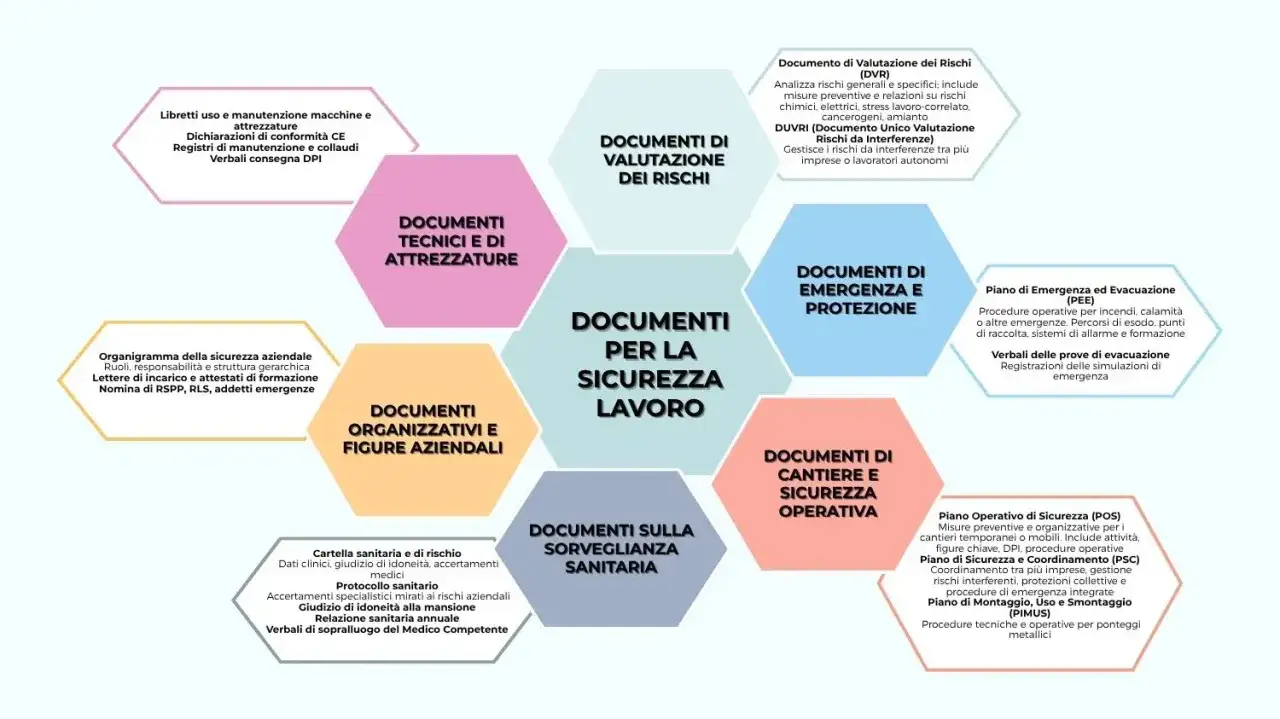

Schema dei documenti per la sicurezza sul lavoro, inclusi i documenti di cantiere e sicurezza operativa.

Che cosa deve contenere un POS completo

L’Allegato XV indica i contenuti minimi, ma un buon piano non si limita a riempire campi prestampati. Deve permettere a chi lavora in cantiere di capire quali rischi incontrerà e quali comportamenti adottare.

  • Dati dell’impresa, del datore di lavoro, della sede e del cantiere.
  • Descrizione dell’opera, delle lavorazioni previste e delle modalità organizzative.
  • Nominativi delle figure con compiti di sicurezza, compresi preposti e addetti alle emergenze.
  • Organizzazione dei turni, numero degli addetti e modalità di gestione delle squadre.
  • Elenco delle attrezzature, delle macchine e degli impianti utilizzati.
  • Individuazione dei rischi specifici delle lavorazioni e relative misure preventive.
  • DPI forniti ai lavoratori, come elmetti, imbracature, guanti, otoprotettori e protezioni delle vie respiratorie.
  • Formazione, informazione, addestramento e sorveglianza sanitaria quando prevista.
  • Procedure per primo soccorso, incendio, evacuazione e gestione delle emergenze.
  • Indicazioni sulle eventuali interferenze con altre imprese e sulle misure di coordinamento.
La parte più delicata è la valutazione dei rischi connessi alle singole fasi. Per un lavoro in quota non basta scrivere “rischio di caduta”: bisogna indicare il sistema di accesso, le protezioni collettive, l’eventuale uso dell’imbracatura, il controllo degli ancoraggi e il recupero di un lavoratore sospeso.

Lo stesso principio vale per la posa di cavi, le demolizioni, gli scavi, la movimentazione dei materiali e l’uso di attrezzature elettriche. Una procedura è utile solo se un preposto può verificarne l’applicazione sul posto, non quando resta una formula astratta di molte pagine.

Le differenze tra POS, PSC, DVR e DUVRI

La confusione tra questi documenti è frequente, soprattutto nei piccoli appalti. Io consiglio di partire da una domanda pratica: il documento descrive l’azienda, l’intero cantiere oppure un’interferenza specifica?

Documento Chi lo redige Che cosa gestisce
POS Datore di lavoro dell’impresa esecutrice Rischi e procedure dell’impresa nel singolo cantiere
PSC Coordinatore per la progettazione Rischi generali, interferenze e coordinamento dell’intero cantiere
DVR Datore di lavoro, con il supporto delle figure competenti Rischi dell’organizzazione aziendale nel suo complesso
DUVRI Datore di lavoro committente Rischi da interferenza in appalti che non rientrano nel Titolo IV

Il POS non sostituisce il PSC e non deve copiarlo. Il PSC stabilisce il quadro generale del cantiere, mentre il POS spiega come la singola impresa svolgerà le proprie attività in quel quadro. I due documenti devono essere coerenti, ma hanno funzioni diverse.

Per esempio, il PSC può stabilire le regole per la viabilità interna e l’uso comune di una gru. Il POS dell’impresa che effettua la posa dovrà specificare chi movimenta i carichi, quali addetti sono autorizzati, quali segnali vengono usati e come viene delimitata l’area sottostante.

Come trasformarlo in uno strumento operativo

La qualità del piano si capisce dal confronto con il cantiere. Se il documento parla di una piattaforma che non è presente, indica un accesso diverso da quello realmente utilizzato o ignora una lavorazione aggiunta in corso d’opera, la sua efficacia si riduce rapidamente.

La verifica pratica prima dell’avvio

  1. Raccogliere il PSC, il progetto esecutivo e il programma dei lavori.
  2. Individuare le lavorazioni che l’impresa svolgerà realmente, comprese quelle affidate a subappaltatori.
  3. Analizzare accessi, viabilità, aree di stoccaggio, impianti e interferenze.
  4. Associare a ogni fase i rischi, le misure di prevenzione e i DPI necessari.
  5. Verificare formazione, abilitazioni, manutenzione delle attrezzature e addetti alle emergenze.
  6. Confrontare il documento con il coordinatore e aggiornarlo quando cambiano attività o condizioni.

Un esempio concreto riguarda un cantiere in cui la posa degli impianti viene anticipata rispetto alle opere murarie. Il rischio non è più soltanto quello previsto nel cronoprogramma iniziale: possono comparire aperture non protette, passaggi provvisori e sovrapposizioni con altre squadre. Il POS deve seguire questa evoluzione, non rimanere fermo alla prima versione.

Quando va aggiornato

Un aggiornamento è necessario quando cambiano le lavorazioni, le attrezzature, l’organizzazione della squadra, le aree operative o le misure di sicurezza. Anche l’ingresso di un nuovo subappaltatore può richiedere una verifica di coerenza tra i documenti.

Non serve modificare il piano per ogni dettaglio irrilevante, ma ogni variazione che incide sui rischi deve essere registrata. La data, la versione e la firma del datore di lavoro aiutano a capire quale documento era valido in una determinata fase.

Gli errori che rendono inutile il piano

L’errore più comune è utilizzare un modello generico cambiando soltanto il nome dell’impresa e l’indirizzo. Il risultato può sembrare ordinato, ma spesso contiene lavorazioni mai eseguite, macchine non presenti e rischi descritti in modo troppo vago.

Un secondo problema è confondere la completezza formale con la prevenzione reale. Inserire dieci pagine sui DPI non risolve il rischio di caduta se non sono spiegati accessi, parapetti, ancoraggi e controlli quotidiani.

  • Descrivere attività non comprese nell’appalto.
  • Omettere i nominativi aggiornati degli addetti alle emergenze.
  • Indicare DPI senza specificare quando e come usarli.
  • Ignorare interferenze con imprese, gru, mezzi e lavorazioni sovrapposte.
  • Non coordinare il POS con il PSC.
  • Lasciare in cantiere una versione superata.
  • Considerare la firma come prova sufficiente dell’applicazione delle procedure.

La firma è necessaria, ma non dimostra da sola che i lavoratori siano stati informati o addestrati. Per questo è utile collegare il POS a riunioni di coordinamento, briefing di squadra e controlli del preposto. La sicurezza prende forma nelle istruzioni brevi date prima del lavoro, non solo nel documento conservato in ufficio.

Il controllo finale prima di mandare la squadra in cantiere

Prima dell’avvio, farei una verifica di pochi minuti con il datore di lavoro, il preposto e, quando presente, il coordinatore per l’esecuzione. Il documento deve rispondere senza ambiguità a tre domande: che cosa faremo, quali rischi incontreremo e quali misure useremo per lavorare senza esporre inutilmente le persone.

Se una risposta manca, il piano non è ancora pronto. Un POS efficace è specifico, leggibile, aggiornato e applicabile; non deve essere il documento più lungo del cantiere, ma quello che aiuta davvero a prendere decisioni corrette prima che il rischio diventi un incidente.

Questo articolo ha carattere esclusivamente informativo ed educativo. Il materiale è stato elaborato con il supporto di moderni strumenti analitici e linguistici (IA). Prima di prendere una decisione, consulta un esperto.

Domande frequenti

Il POS deve essere predisposto dal datore di lavoro di ciascuna impresa esecutrice, comprese quelle in subappalto. Deve essere pronto prima dell’inizio dei lavori e dell’ingresso operativo dell’impresa in cantiere.

Deve riportare dati dell’impresa e del cantiere, lavorazioni, organizzazione delle squadre, figure della sicurezza, attrezzature, rischi specifici, misure preventive, DPI, formazione, sorveglianza sanitaria quando prevista e procedure di emergenza. Per ogni fase deve indicare misure concrete, come accessi, parapetti, ancoraggi e recupero in caso di lavoro in quota.

Il POS descrive i rischi e le procedure della singola impresa nel cantiere. Il PSC gestisce rischi generali, interferenze e coordinamento dell’intero cantiere; il DVR riguarda i rischi dell’organizzazione aziendale; il DUVRI gestisce le interferenze negli appalti che non rientrano nel Titolo IV.

Va verificato e aggiornato quando cambiano lavorazioni, attrezzature, organizzazione della squadra, aree operative, misure di sicurezza o subappaltatori. La versione deve riportare data e firma del datore di lavoro, così da identificare il documento valido nelle diverse fasi del cantiere.
